١. ما هو المخطط التراكمي؟
المخطط التراكمي أداة بصرية تُظهِر تراكم البيانات أو التقدم بمرور الوقت، وتُستخدم لتتبع حجم العمل المنجز في المشاريع ورصد انحرافات الجودة في العمليات الإنتاجية. وعلى عكس مخطط الإنجاز التنازلي (Burn Down) الذي يركّز على العمل المتبقي، يركّز المخطط التراكمي على الاتجاهات التصاعدية وما تم إنجازه فعلاً.

٢. أنواع المخططات التراكمية
أولاً: مخطط التدفق التراكمي (Cumulative Flow Diagram – CFD)

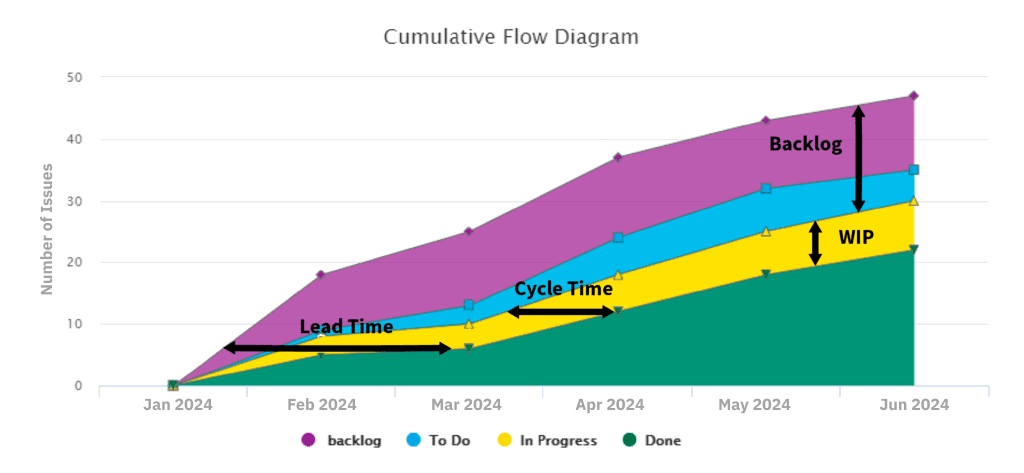

يُستخدم في إدارة المشاريع المرنة (Agile) لمراقبة توزيع المهام عبر مراحلها المختلفة (مثل: “قيد الانتظار”، “قيد التنفيذ”، “مكتمل”)، ويساعد في تحديد الاختناقات (Bottlenecks) من خلال تحليل تباين عرض النطاقات بين المراحل: فكلما اتسع نطاق مرحلة معينة، دلّ ذلك على تكدّس العمل عندها.
أنواع مخطط التدفق التراكمي
النوع | التركيز | الغرض | حالة الاستخدام |
|---|---|---|---|
CFD القائم على المراحل | تقدم المهام عبر مراحل سير العمل (مثل: “جاهز”، “قيد التنفيذ”، “مكتمل”). | تحليل توزيع العمل عبر المراحل لتحديد الاختناقات ونقاط الضعف. | لوحات كانبان أو سكروم لمراقبة العمل اليومي وكفاءة التدفق. |
CFD القائم على الوقت | تقدم الفريق مع مرور الوقت عبر تراكم العمل المكتمل. | فهم الاتجاه العام للتقدم بالنسبة للوقت. | قياس الاتجاهات طويلة الأمد مثل سرعة الفريق ومعدل الإنتاجية. |
CFD القائم على الموارد | توزيع عبء العمل على الأعضاء أو الموارد. | تحديد الموارد المثقلة أو غير المستغلة وضمان توازن العمل. | الفرق التي تدير مساهمين متعددين أو ذات ارتباطات متبادلة. |
CFD القائم على نوع العمل | تمييز التدفق حسب أنواع المهام (مزايا، أخطاء، ديون تقنية). | مراقبة تقدم فئات العمل المختلفة لضمان التوازن. | الفرق التي تحتاج رؤى حول تقدم أنواع محددة من العمل. |
CFD القائم على السبرينت | سير العمل داخل تكرار أو سبرينت واحد. | قياس كفاءة التدفق للأهداف قصيرة المدى. | فرق سكروم التي تحلل الأداء داخل سبرينت معين. |
CFD على مستوى الحافظة | تجميع العمل عبر فرق أو مشاريع متعددة. | تصور الاعتماديات وتدفق العمل على مستوى الحافظة. | المنظمات الكبيرة التي تتبع إطار عمل رشيق موسع مثل SAFe أو Nexus. |
CFD القائم على المقاييس المتقدمة | دمج مقاييس إضافية مثل وقت الانتظار ووقت الدورة ومعدل الإنتاجية. | تحليلات أعمق لتحسين العمليات والتنبؤ المستقبلي. | الفرق التي تركز على المقاييس الرشيقة المتقدمة والقرارات المبنية على البيانات. |

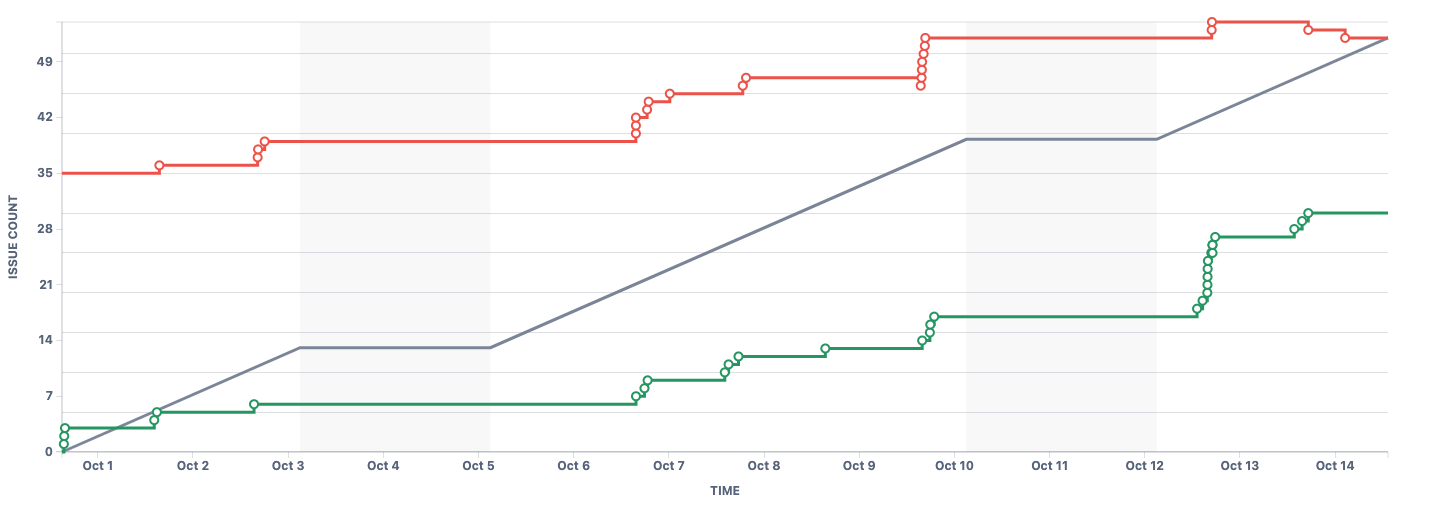

ثانياً: مخطط الإنجاز التصاعدي (Burn Up Chart)
يعرض العمل المنجز مقابل النطاق الكلي للمشروع بشكل تراكمي، ويوضح بصورة مرئية واضحة أثر التغييرات التي تطرأ على نطاق المشروع (Scope Changes) خلال دورة حياته.

هل يُعد Burn Up نوعاً من CFD؟ نعم؛ فهو شكل متخصّص ومبسّط من الـ CFD يركّز تحديداً على تتبع مسار العمل المكتمل بالتوازي مع النطاق الكلي للمشروع.
ما يشترك فيه مع CFD: كلاهما يقوم على تراكم القيم مع مرور الوقت، ويستخدم المحور الأفقي للتسلسل الزمني والمحور الرأسي لقيم مثل المهام المكتملة أو حجم العمل.
ما يختلف فيه: يعرض الـ CFD التقليدي توزيعاً شاملاً للمهام عبر جميع مراحل سير العمل، بينما يقتصر Burn Up على مقارنة العمل المكتمل بالنطاق الكلي، ما يجعله أبسط وأكثر تخصصاً في إبراز أثر تغييرات النطاق.
ما الذي يميّزه؟ يمثّل النطاق الكلي بخط قد يكون ثابتاً أو متغيراً حسب تطور المتطلبات، ويمثّل العمل المكتمل بخط تصاعدي يعكس التقدم الفعلي، فيُبرز بوضوح العلاقة بين معدل التقدم وتغيّرات النطاق ويدعم اتخاذ قرارات مستنيرة.
مقارنة Burn Up بمخطط Burn Down
المعيار | المخطط التراكمي (Burn Up) | مخطط Burn Down |
|---|---|---|
التركيز | العمل المنجز والمتراكم | العمل المتبقي |
التفاعل مع تغييرات النطاق | يظهرها بوضوح | يتطلب إعادة حساب “الخط الأساسي” لإظهارها |
الاستخدام الأمثل | المشاريع ذات النطاق المتغير | المشاريع ذات النطاق الثابت |
٣. مكونات المخطط وكيفية قراءته
العناصر الأساسية
المحور الأفقي (X-axis): يمثل التسلسل الزمني للمشروع، ويُقسَّم إلى أيام أو أسابيع أو سبرينتات حسب طبيعة المشروع.
المحور الرأسي (Y-axis): يوضح القيمة التراكمية للعنصر المقاس، مثل عدد المهام المكتملة أو حجم العيوب المكتشفة.
المنحنيات والنطاقات:
في CFD: يعبّر كل نطاق لوني عن مرحلة محددة؛ فمثلاً يشير الأزرق عادةً إلى المهام المكتملة والأحمر إلى المهام المتعثرة.
في Burn Up: يظهر خطان، الأول لحجم العمل المنجز فعلاً والثاني للنطاق الكلي المستهدف.
قراءة المخطط وتفسيره
الاتجاه التصاعدي الثابت: نمط تصاعدي منتظم مؤشر إيجابي على تقدم مستقر، ويظهر بوضوح في ارتفاع خط العمل المنجز في Burn Up.
اتساع النطاقات في CFD: توسّع نطاق مرحلة “قيد التنفيذ” تدريجياً إشارة تحذيرية إلى اختناق في سير العمل يستدعي معالجة فورية.
٤. التطبيقات العملية
إدارة المشاريع: تتبع تقدم فرق Scrum عبر Burn Up لمراقبة سرعة الإنجاز ورصد التأخيرات، ومراقبة تدفق المهام في Kanban عبر CFD لتحديد الاختناقات وتحسين الكفاءة.
مراقبة الجودة: تحليل تكرار الأخطاء في الخدمات الرقمية وتتبع معدلات حلها لتحسين الجودة باستمرار.
إدارة الموارد: تتبع معدلات استهلاك الموارد (الطاقة، المواد الخام، الموارد البشرية) لرفع الكفاءة التشغيلية وتقليل الهدر.
https://www.youtube.com/watch?v=eo2uv8avEsUفيديو لتوضيح مخطط التدفق التراكمي
